Soft Cooler Produksi Lead Time Diterangake

"Produksi yaiku 30 nganti 45 dina" minangka jawaban sing paling akeh para panuku, lan pancen bener - nanging mung nggambarake tengah garis wektu. Kasunyatan pesenan-kanggo-gudang kalebu sampling, babak revisi, mlebu material, inspeksi, angkutan laut lan bea cukai, lan wektu tundha tanggal peluncuran sing ora nate kedadeyan ing jalur produksi. Iki kedadeyan sadurunge, ing persetujuan lan bahan. Pandhuan iki ngilangi kabeh timeline menyang komponen nyata, nuduhake ngendi wektu bener ilang, lan nerangake carane compress jadwal tanpa pura-pura fisika ora ditrapake. Sealock (YiFuLong Outdoor Gear Co., Ltd.) ngutip 7-15 dina sampling lan produksi 30-45 dina, lan iki nerangake apa sing ana ing sekitar angka kasebut.


Apa tegese "Waktu Lead".

Nemtokake kanthi bener utawa sampeyan bakal ngrancang nglawan nomer sing salah. Ing pangertèn sing ketat, ; wektu timbal nuduhake total durasi saka persetujuan tuku-pesanan kanggo rasukan rampung ninggalake gapura pabrik. Nanging jumlah sing bener-bener dibutuhake merek luwih akeh: ;gunggung wektu sing wis suwe wiwit nggawe pesenan produksi nganti nampa barang sing wis siap didol, kalebu ;sampling, pas lan persetujuan pungkasan; kain lan trim sumber lan mlebu menyang pabrik; nglereni akeh, jahitan lan finishing; kontrol kualitas lan packing; barang, bea cukai lan mlebu menyang gudang.

Wektu timbal pabrik lan wektu timbal sampeyan beda-beda. Rencana ing sing kapindho.

Panemuan sing kudu ngganti cara sampeyan ngrancang

Iki bab sing paling migunani ing riset, lan contradicts ngendi paling panuku fokus meksa sing: ;Paling merek kelangan wektu sadurunge sewing wiwit - kasedhiyan materi lan disetujoni minangka bottleneck biasanipun, lan telat kain sing paling angel kanggo mbalekake amarga ora ana sing bisa diwiwiti tanpa yardage ing meja potong. Persetujuan warna sing pungkasan utawa kain sing ora ana stok ing awal kaskade liwat saben tahap sabanjure.

Siji pabrikan ngitung: ; sumber kain lan pewarnaan nyebabake 45% nganti 55% telat ing pesenan pisanan. Kira-kira setengah saka resiko tundha ing urutan pisanan lenggah ing tataran paling panuku dianggep minangka administratif.

Kesimpulan kasebut langsung: ;cara sing dipercaya kanggo nglindhungi tanggal peluncuran yaiku ngunci kain lan persetujuan luwih awal, ora kanggo ngompres produksi mengko. Ngoyak pabrik ing minggu enem ora mbalekake wektu sing ilang ing minggu pisanan.

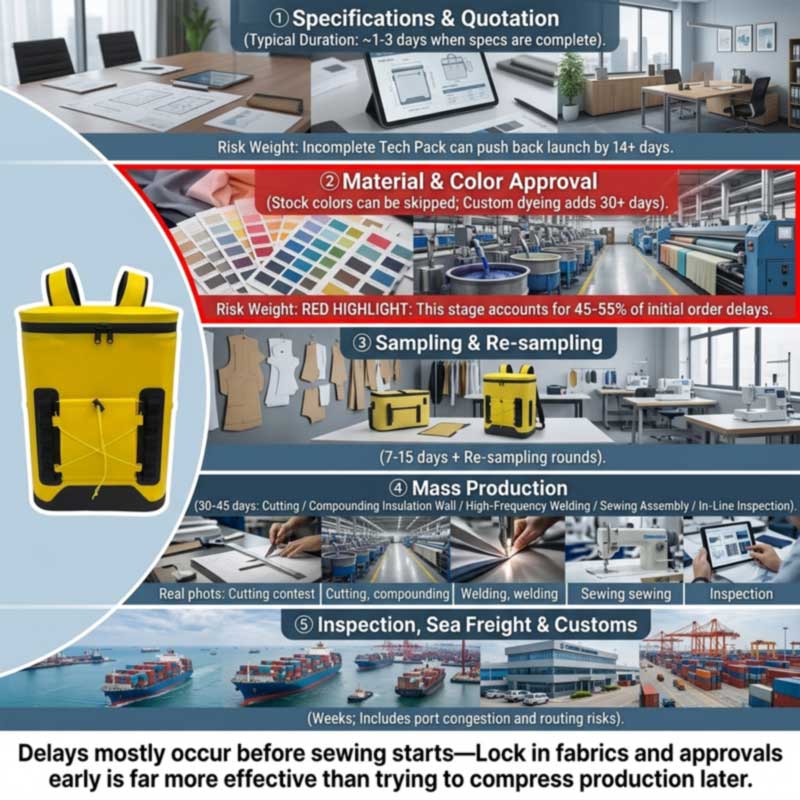

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

Tahap dening Tahap

1. Spesifikasi lan kutipan

Cepet nalika ringkesan lengkap: benchmarks sijine ;tech-pack review lan kutipan ing watara 1-3 dina nalika specifications lengkap. Alon nalika ora - ;paket teknologi sing ora lengkap minangka panyebab utama gesekan, asring nambah 14 dina utawa luwih kanggo tanggal wiwitan proyek, amarga pabrik ora bisa ngutip kanthi akurat utawa ngethok kain tanpa pangukuran sing tepat, spesifikasi jahitan lan tagihan bahan.

Kanggo luwih adhem, "lengkap" tegese menehi jeneng: bahan cangkang lan denier, jinis insulasi lan kekandelan tembok, bahan liner lan kepatuhan pasar, jinis penutupan lan level segel, kapasitas lan dimensi internal kanthi toleransi, hardware, sabuk, cara merek lan kemasan.

2. Bahan lan persetujuan werna - bottleneck nyata

Benchmarks nyaranake ;3–7 dina kanggo milih kain lan swatch ing sawetara program, nanging werna khusus, pewarnaan utawa bahan khusus bisa luwih suwe - lan "luwih suwe" bisa dadi substansial: ;yen merek njaluk kain sing dicelup khusus utawa trim khusus, garis wektu bisa ngluwihi 30 dina utawa luwih.

Cooler alus nduweni aliran materi luwih akeh tinimbang sandhangan: kain cangkang, busa sel tertutup, film liner kelas pangan, zippers kedap udara utawa anti banyu, gesper, anyaman lan label. Saben duwe wektu timbal mlebu dhewe, lan sing paling alon nyetel tanggal wiwitan. Hardware lan trims pantes manungsa waé tartamtu, amarga padha cilik, mirah lan ajeg dilalekake - durung ;sanajan kain lan pegawe wis siyap, siji komponen fungsi utawa branded ilang bisa nyegah produksi wiwit.

3. Sampling lan revisi

Sealock ngutip 7-15 dina kanggo conto, luwih suwe kanggo pangembangan lemah ing ngendi pola lan perkakas las kudu direkayasa dhisik. Variabel ora nggawe; iku nomer babak - lan babak mimpin dening kualitas singkat lan kacepetan saran. ;Keterlambatan umpan balik saka para panuku utawa spesifikasi sing ora jelas ngluwihi garis wektu persetujuan sampel, lan disiplin sing disaranake yaiku ;aturan 48 jam kanggo revisi sampel kanggo mesthekake yen momentum ora ilang.

4. Produksi akeh - 30 nganti 45 dina

Apa bener mengkono nang jendhela sing, kanggo cooler gandheng: nglereni Nihan, umpluk lan liner; laminating tembok terisolasi; frekuensi dhuwur welding awak, basa lan penutupan; jahitan sabuk, kanthong, anyaman lan trim; perakitan lan hardware; in-line inspeksi ing saindhenging; finishing lan packing.

Wigati dicathet kanggo jadwal: akeh bangunan sing luwih adhem ngliwatiloro baris produksi beda- garis welding frekuensi dhuwur lan garis jahitan. Ing Sealock iki njagong ing kamar kapisah ing lantai padha, lan construction sewn punika kemampuan inti ing-house tinimbang langkah outsourced. A mbangun sing nggunakake loro iku rute internal rada maneh saka produk gandheng-mung utawa sewn-mung, kang siji alesan kerumitan mengaruhi jendhela produksi. Urutan lengkap ana ingCarane Soft Cooler Backpacks Diprodhuksi.

5. Inspeksi

Book kira-kira 80% rampung supaya ana wektu kanggo nggarap maneh. Ing cooler, ngidini wektu kanggo testing banyu khusus, lan elinga pembayaran imbangan biasane disambungake menyang pengawasan liwati. DelengenInspeksi Kualitas Soft Cooler Sadurunge Kirim.

6. Pengangkutan lan reresik

Para panuku panggung paling kerep ngilangi kabeh. Transit samudra lan reresik tujuan nambah minggu, lan kena gangguan ing njaba kontrol sapa wae: ; kemacetan pelabuhan, gangguan rute, adat utawa acara geopolitik bisa ngluwihi jendhela iki, mula buffer pangiriman penting. Kahanan rute paling anyar nggambarake skala - siji pabrikan nyathet operator sing ngubengi Cape of Good Hope nggawe tundha otomatis 10 nganti 14 dina kanggo kiriman menyang Eropa. Coolers uga akeh banget lan diisi volume, sing penting kanggo biaya luwih saka wektu; weruhProdusen Ransel Cooler Grosir: Rega Massal & Ketentuan FOB.

Penyebab Umum Tundha

sabab Dampak khas Nyegah
Paket teknis sing ora lengkap 14+ dina ditambahake sadurunge wiwitan Nemtokake bahan, dimensi, toleransi, penutupan lan kepatuhan ing ngarep
Warna custom/bahan custom 30+ dina; ~setengah saka risiko penundaan urutan kapisan lenggah ing kene Gunakake werna Simpenan kanggo pesenan pisanan, utawa miwiti lab dips langsung
Umpan balik panuku alon Ngluwihi saben babak sampling Pengambil keputusan tunggal; Aturan respon 48 jam
Owah-owahan desain tengah-proses Dina nganti minggu; bisa mbatalake kain sing dicelup Desain kunci lan basis materi awal; nambani owah-owahan minangka item anyar
Ilang trims utawa hardware Pamblokiran baris loading tanggung Order trims awal; konfirmasi tanggal mlebu sadurunge mbukak baris
preian nasional Minggu - Festival Musim Semi minangka gangguan multi-minggu Urutan ahead saka slowdown; ndeleng pandhuan China
Gagal inspeksi / kerja maneh Dina nganti minggu Definisi cacat cetha lan sampel emas sarujuk pra-produksi
Barang lan adat Minggu, variabel Mbangun buffer; ora rencana kanggo transit minimal

Loro saka iki pantes emphasis. Owah-owahan tengah proses larang ing wektu uga dhuwit: ;re-skewing werna, maneh nyulam panel utawa redesigning sawise kain wis dicelup nambah dina utawa minggu - kunci unsur desain tombol lan dhasar kain awal, lan nambani owah-owahan utama minangka kode item anyar karo pangarepan timbal-wektu dhewe. Lan preian dudu cathetan kaki: ; preian nasional ing negara produksi mbutuhake pesenan luwih maju utawa wektu buffer tambahan. Kanggo tas sing luwih adhem, sing jendhela pesenan ana ing saindhenging periode Festival Musim Semi, iki minangka kendala perencanaan urutan pertama - delengProdusen Soft Cooler ing China: Pandhuan OEM Lengkap.

Carane Bener Compress Timeline

Levers sing bisa, kira-kira ing urutan efektifitas:

  1. Pilih bahan stok lan warna stok.Iki mbusak sumber tundha paling gedhe ing urutan pisanan - ora ana siklus dip lab, ora ngenteni pewarna.
  2. Kirim spesifikasi lengkap.Brief sing siap produksi ngowahi loop penemuan 14 dina dadi kutipan 1-3 dina.
  3. Pre-disetujui materi inti kanggo program ulang.Saran standar yaiku; kain inti sing wis disetujoni kanggo nglewati dips lab baleni - urutan kapindho ing materi sing disetujoni luwih cepet tinimbang sing pisanan.
  4. Gabungan umpan balik lan mutusake kanthi cepet.Siji pembuat keputusan, siji respon gabungan, komitmen turnaround tetep. ;Nggabungake iterasi sampel kanthi nyedhiyakake spesifikasi sing jelas lan lengkap minangka tuas sing didokumentasikan.
  5. Mulai saka platform sing wis ana.Branding lan specification owah-owahan ing gandheng buktiaken mbangun rekayasa pola skip lan pembangunan perkakas welding tanggung.
  6. Pesen menyang musim sing ora aktif.Loading pabrik minangka kendala nyata; urutan padha diselehake ing jadwal jendhela sepi luwih cepet.
  7. Angkutan udara, mung minangka darurat.Framing jujur: ;kargo udhara bisa cakar bali loro kanggo patang minggu ing mburi nanging ing kaping pirang-pirang biaya segara, supaya bisa digunakake minangka tuas darurat tinimbang rencana.
Apa ora bisa dikompres.Welding, lamination tembok lan ngobati njupuk wektu padha njupuk; cepet-cepet mrodhuksi cacat sing gagal inspeksi lan biaya luwih wektu saka padha disimpen. Tes banyu mbutuhake wektu kanggo mbukak rembesan sing alon. Angkutan laut ditemtokake kanthi geografi. Supplier sing setuju karo tenggat wektu tanpa ngrembug bahan, persetujuan warna lan loading pabrik ora direncanakake - lan jadwal sing disepakati optimisme minangka rute sing paling umum kanggo musim sing ora kejawab.


Planning Mundur: Jadwal Kerja

Gawe saka tanggal ing rak, dudu pesenan tuku. Ngurangi, ing urutan iki:

Mundur saka tanggal ing rak ngidini
Warehouse nampa, QC lan listing Dina nganti seminggu
Pengiriman darat saka pelabuhan Dina
Bea cukai Dina, variabel
Transit samudra Minggu, gumantung rute - nambah buffer
Pemriksaan pra-pengiriman lan gawe ulang apa wae Nganti seminggu
Produksi massal 30-45 dina
Bahan mlebu (item timbal paling dawa) Dina nganti minggu; 30+ yen adat-dicelup
Babak sampling lan persetujuan 7-15 dina plus revisi
Spesifikasi lan kutipan 1-3 dina yen wis rampung
Liburan buffer Minggu yen jadwal nglewati Spring Festival

Kanggo sawetara musim panas sing luwih adhem, aritmetika iki biasane menehi tanggal komitmen ing musim gugur utawa awal musim dingin. Sawijining merek sing diwiwiti ing musim semi kanggo peluncuran Juni wis ilang musim - lan cooler minangka musiman, saengga barang sing teka telat ngenteni setahun tinimbang sasi. Konsekuensi komersial wis dijamin ingCarane Miwiti Brand Tas Ransel Cooler Panjenengan.

Aja lali pesen maneh.Yen roto pisanan sadean metu, panggantos njupuk padha 30-45 dina plus barang - supaya agêng-musim adol-metu tegese restock teka sawise mangsa, kajaba pesenan maneh iki ngrancang menyang jadwal asli. Temtokake titik pemicu pesen maneh sadurunge kiriman pertama tiba.


Sealock Lead Times

Kutipan Cepet ing specification lengkap
Sampling 7-15 dina; luwih suwe kanggo pangembangan lemah nalika pola lan perkakas welding direkayasa
Produksi 30-45 dina sawise sampel lan konfirmasi simpenan
Syarat MOQ 300 pcs saben desain; FOB Guangdong
Kapabilitas Garis las frekuensi dhuwur ing omah lan garis jahitan - kamar sing kapisah, lantai sing padha; akeh mbangun nggunakake loro
Kualitas IQC / IPQC / OQC, AQL sampling, emas-sampel sign-off, lengkap banyu-immersion batch testing; SGS utawa QIMA tampi
asale China utawa Vietnam ing specification padha
Sertifikasi ISO9001, BSCI, SMETA P4, GRS, HIGG, SCAN

Platform sing nyepetake jadwal pisanan - sing wis dilas digawe kanthi warna saham, mula ora ana pangembangan pola lan ora ana akeh pewarna:

Gambar Model Apa iku shorten jadwal Link
28L airtight-zipper insulated backpack cooler SL-I274 Pendingin Ransel Kedap Udara-Rsleting 28L (SL-I274) Mbuktekaken mbangun 48-jam nutup, papat werna Simpenan Ndeleng
Insulated soft cooler backpack with molded lid SL-E050B Ransel Pendingin Terisolasi, tutup cetakan (SL-E050B) Rong ukuran wis dikembangake - ekstensi jangkoan tanpa alat anyar Ndeleng
Roll-top leakproof soft cooler SL-I288 Roll-Top Leakproof Soft Cooler (SL-I288) Werna tan/abu-abu sing ana; khas tanpa akeh pewarna adat Ndeleng
Insulated leakproof cooler backpack SL-I075A Ransel Pendingin Anti Bocor Terisolasi (SL-I075A) Nilai platform ing telung werna Simpenan Ndeleng

FAQ: Soft Cooler Lead Times

P: Suwene suwene produksi cooler alus?

A: Produksi akeh biasane 30-45 dina sawise konfirmasi sampel lan simpenan, kanthi conto ing 7-15 dina sadurunge. Nanging pesenan-kanggo-gudang luwih dawa - tambahake spesifikasi lan kutipan, mlebu materi, revisi sampel, inspeksi, angkutan laut lan bea cukai. Loro nganti telung sasi saka disetujoni minangka tokoh perencanaan sing nyata.

P: Saka ngendi asale telat?

A: Biasane sadurunge produksi diwiwiti. Kasedhiya lan persetujuan materi minangka kemacetan biasa, lan wektu tundha kain paling angel dipulihake amarga ora ana sing bisa diwiwiti tanpa materi ing meja potong - siji pabrikan menehi 45-55% wektu tundha urutan pertama kanggo sumber lan pewarnaan kain. Persetujuan warna telat dumadi ing saben tahap sabanjure.

P: Apa tambah warna khusus?

A: Potensial 30 dina utawa luwih, amarga dyeing adat ndadekke siklus disetujoni lab dhewe lan akeh dye timbal wektu. Kanggo pesenan pisanan kanthi tekanan wektu, milih warna saham minangka cara sing paling efektif kanggo nglindhungi jadwal kasebut.

P: Apa aku bisa nyepetake produksi yen aku telat?

A: Mung ing watesan. Angkutan udara bisa pulih rong nganti patang minggu ing pungkasan kanthi kaping pirang-pirang biaya segara, sing ndadekake dadi tuas darurat tinimbang rencana. Welding, laminasi tembok lan testing banyu njupuk wektu padha njupuk, lan cepet-cepet mrodhuksi cacat sing gagal pengawasan lan biaya liyane wektu saka padha nyimpen. Nglindhungi tanggal kanthi ngunci bahan lan persetujuan luwih awal, ora kanthi ngompres produksi mengko.

P: Sepira adohe aku kudu pesen sawetara musim panas?

A: Gawe mundur saka tanggal ing rak liwat panampa gudang, pangiriman darat, bea cukai, transit segara, inspeksi, produksi 30-45 dina, mlebu material, sampling lan persetujuan - banjur tambahake buffer liburan yen jadwal kasebut ngliwati Festival Musim Semi. Kanggo sawetara musim panas sing luwih adhem sing nyedhiyakake komitmen ing musim gugur utawa awal musim dingin.

P: Apa sing ndadekake prabédan paling gedhe kanggo wektu timbalku?

A: Spesifikasi lengkap lan werna saham. Brief sing siap produksi ngowahi puteran panemuan rong minggu dadi kutipan siji nganti telung dina, lan warna saham mbusak akeh pewarna saka jalur kritis. Sawisé iku: cepet, umpan balik gabungan sajrone sampling, lan miwiti saka platform sing wis ana tinimbang ngembangake pola anyar.

Ngrencanakake jadwal?Sealock (YiFuLong Outdoor Gear Co., Ltd.) mrodhuksi cooler alus sing dilas lan dijahit ing China lan Vietnam, ngutip 7-15 dina sampling lan produksi 30-45 dina. Kirimi tanggal ing rak lan tim bakal nggarap tanggalan mundur karo sampeyan - lan ucapake kanthi jelas yen ora cocog.

Email:info@sealock.com.hk |  Telpon: +86-13632981825  | Telusuri kisaran adhem sing alus

Tolok ukur lan statistik tundha sing dikutip ing kene nggambarake sumber manufaktur sandhangan lan barang alus sing kasedhiya kanggo umum ing pertengahan 2026 lan beda-beda miturut pabrik, produk, bahan lan musim. Wektu kargo khusus diganti karo kondisi rute. Konfirmasi wektu lan kapasitas timbal saiki karo supplier sadurunge nglakoni tanggal peluncuran.
